Grundwasserfassung Oberi Au
Das Gebiet zwischen Uttigen und Uetendorf gilt als Wasserschloss der Regionen Bern und Thun. Aus diesem Grund wurde in den vergangenen Jahrzehnten, auf Basis hydrologischer Untersuchungen, die «Oberi Au» als Grundwasserschutzareal ausgeschieden.
Bereits 2016 nahm die Wasserversorgung Region Thun AG (WARET AG) in Zusammenarbeit mit der WVRB AG im «Amerikaegge» ihre Grundwasserfassung in Betrieb. Nach Bauabschluss des neuen Horizontalfilterbrunnens «Oberi Au» wird dieser im Bereich des Vereinigungsbauwerks an die bestehende Transportanlage «Amerikaegge-Kiesen» angeschlossen. Dieser Brunnen ermöglicht der WVRB AG die Entnahme von maximal 25’000 l/min hochqualitativem Trinkwasser (rund 170 Badewannen pro Minute) für die Bürgerinnen und Bürger der Region Bern. Damit kann die Versorgungssicherheit verbessert werden.
Bau eines neuen Horizontalfilterbrunnens in Uttigen
Die Wasserverbund Region Bern AG gewinnt ihr Trinkwasser in Aeschau im Emmental, Belp, Muri b. Bern und in Kiesen. Weil in Kiesen zwei von fünf Grundwasserfassungen zu Gunsten des geplanten Hochwasserschutzes und wegen Revitalisierungsmassnahmen aufgegeben werden müssen, hat sich die WVRB AG für den Bau eines neuen Horizontalfilterbrunnens auf dem Gelände der armasuisse im Osten von Uttigen entschieden. Die dafür nötigen Anschlussbauwerke Richtung Kiesen und «Amerikaegge» wurden bereits zu einem früheren Zeitpunkt realisiert.

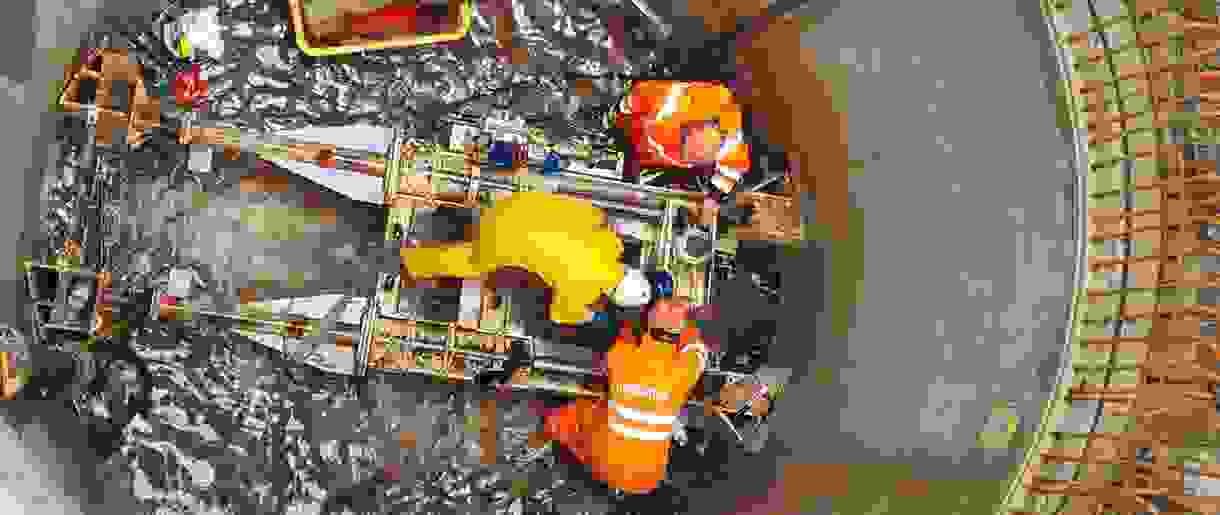

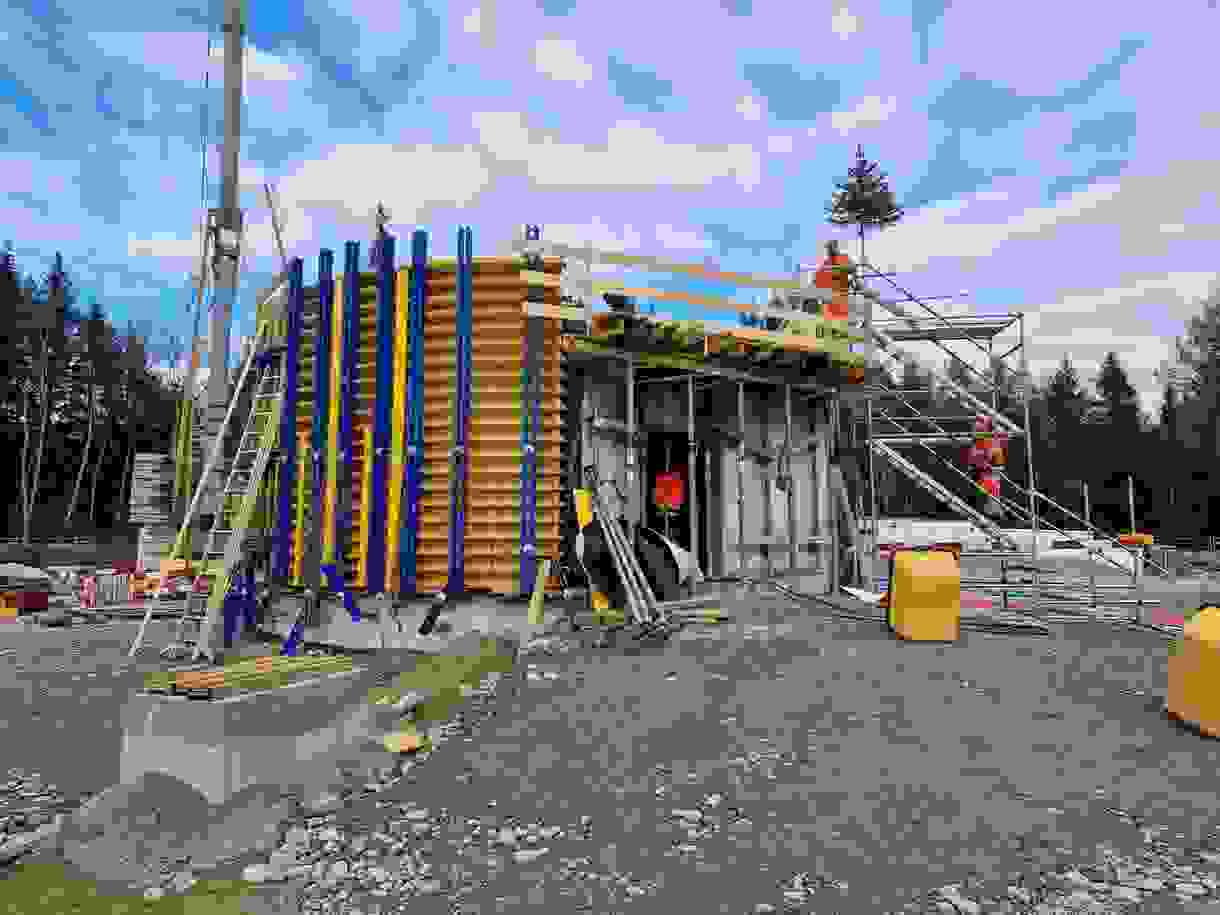

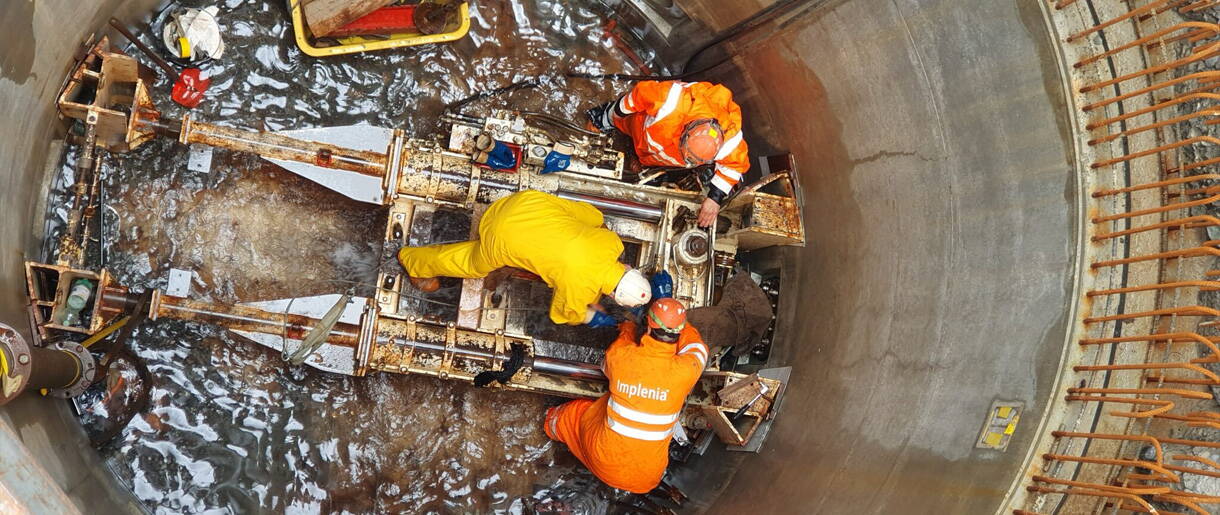

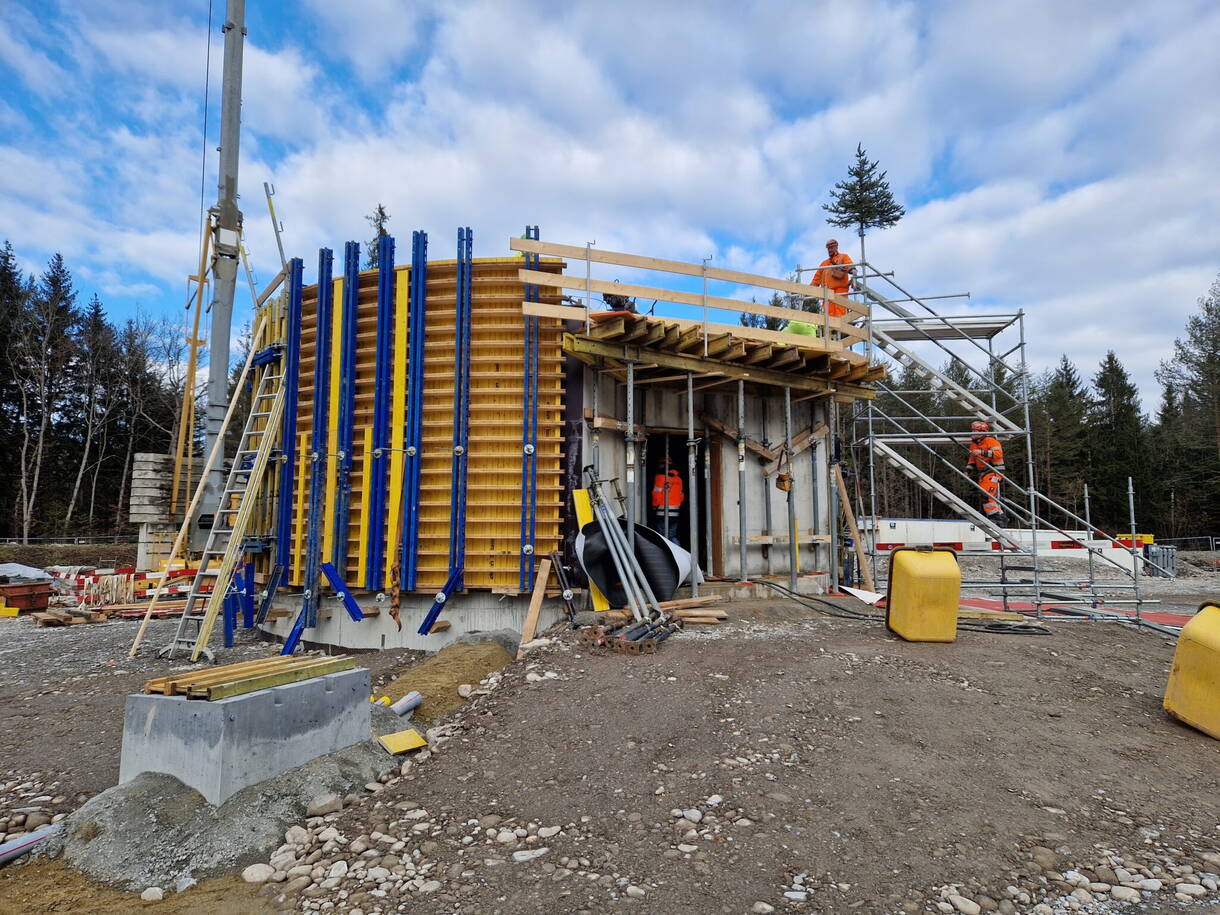

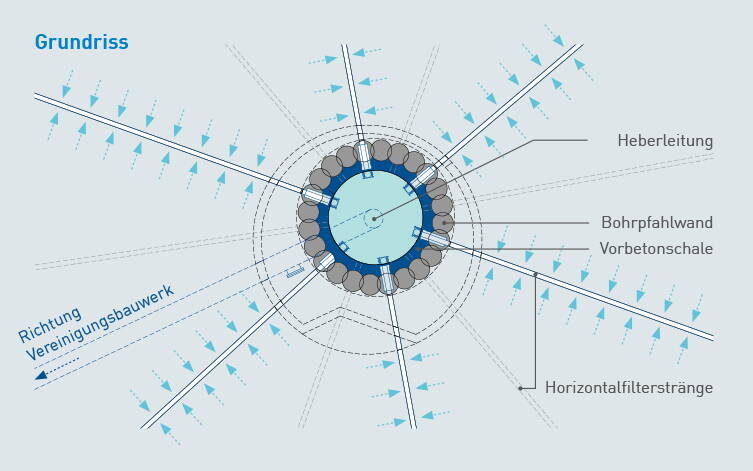

Der Horizontalfilterbrunnen besteht aus einem 14 Meter tiefen Brunnenschacht und 12 Horizontalfiltersträngen mit einer Länge von je 35 Metern auf zwei verschiedenen Ebenen, die mindestens 8 Meter unter Terrain liegen und einem darüberstehenden, runden Betriebsgebäude. Über die Stränge fliesst das Grundwasser in den Schacht und wird anschliessend in das Versorgungsnetz eingeleitet. Damit der Brunnen in dieser Tiefe gebaut werden kann, wird vorgängig eine kreisrunde Bohrpfahlwand mit 4,8 Metern Innendurchmesser erstellt.
Projektstandort
46°47’23.5″N 7°35’13.2″E
Termine
Konzessions- und Baubewilligung: erteilt
Rodungsarbeiten: 11. August bis Ende August 2021
Bauarbeiten: Mitte August 2021 bis Frühjahr 2023
Inbetriebnahme: Juni 2023
